Planning

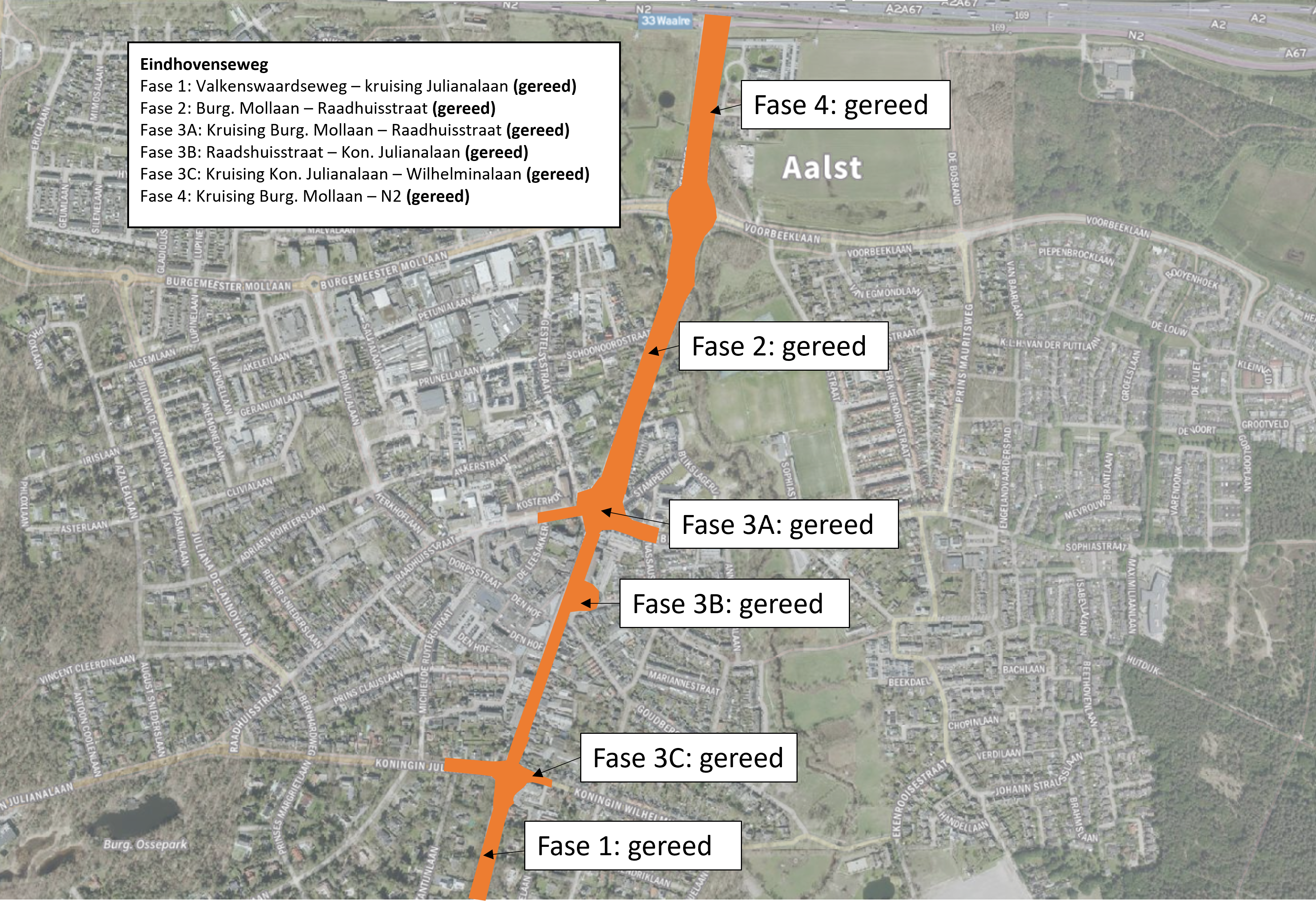

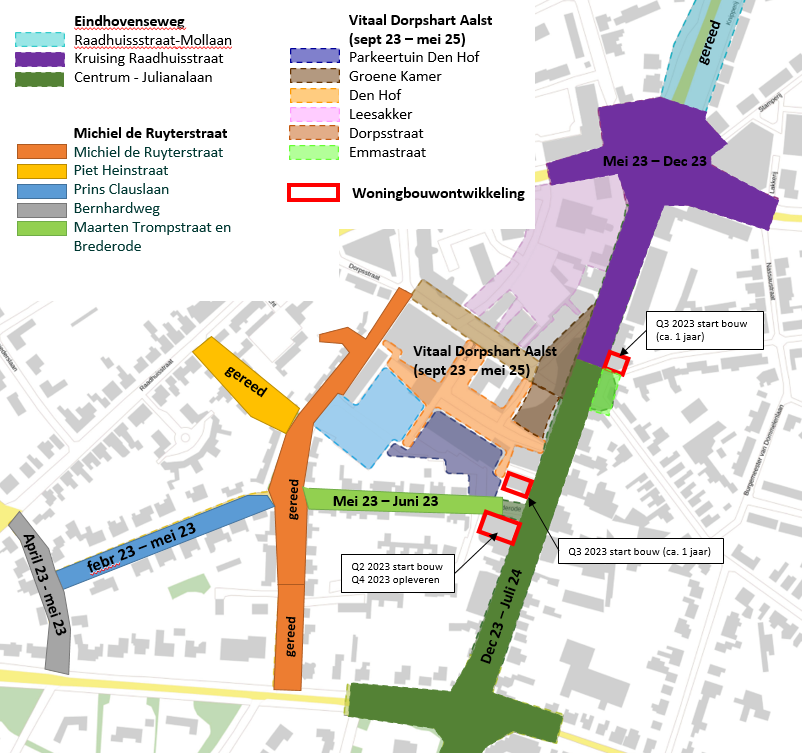

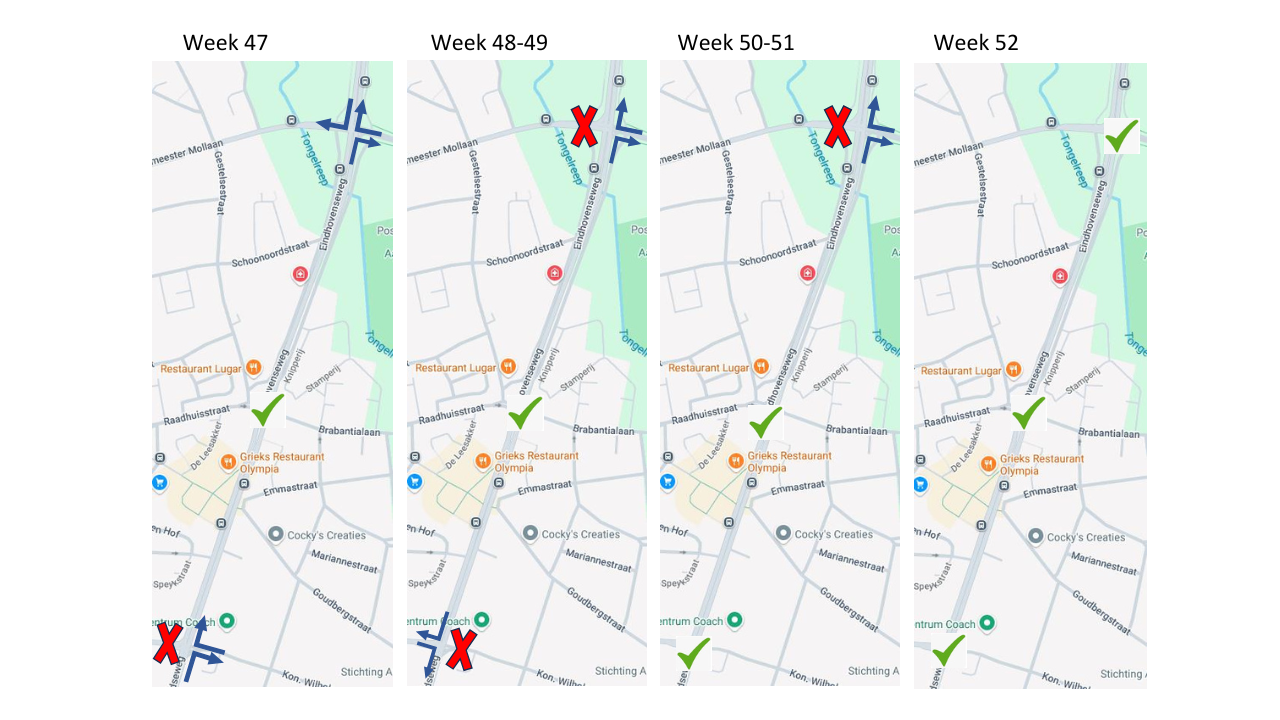

De herinrichting van de Traverse-Zuid en de Eindhovenseweg is klaar. Ook de herinrichting van Michiel de Ruyterstraat en omgeving is afgerond. De totale planning voor de herinrichting van Vitaal dorpshart Aalst, de Traverse Noord en Heikantstraat vindt u hieronder.

Vitaal Dorpshart Aalst (september 2023 – oktober 2025)

  • Zuidelijk gedeelte Poortgebouw: (gereed)
  • Groene Kamer: (gereed)
  • Den Hof: gereed)
  • Leesakker: juli 2025
  • Dorpsstraat: augustus 2025 – september 2025
  • Parkeertuin Den Hof: augustus 2025 – oktober 2025
  • Emmastraat: augustus 2025 – september 2025

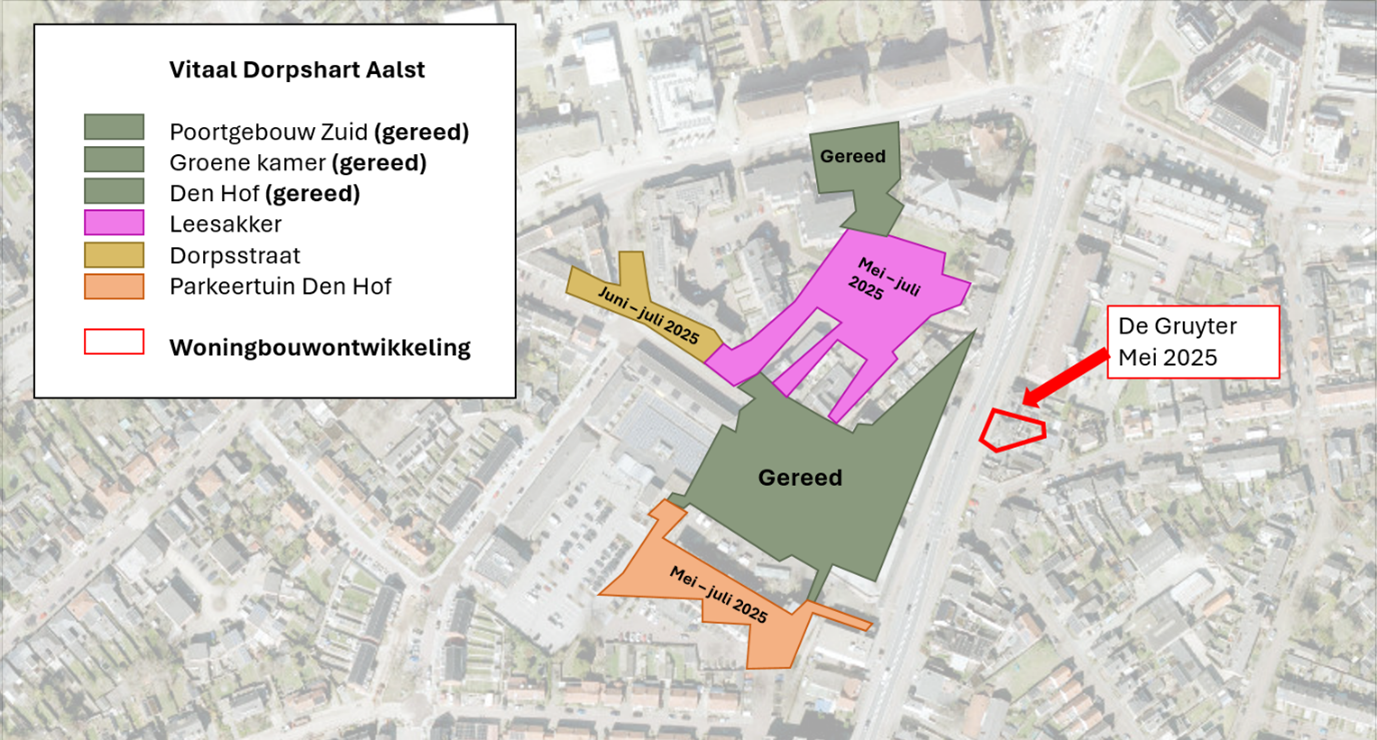

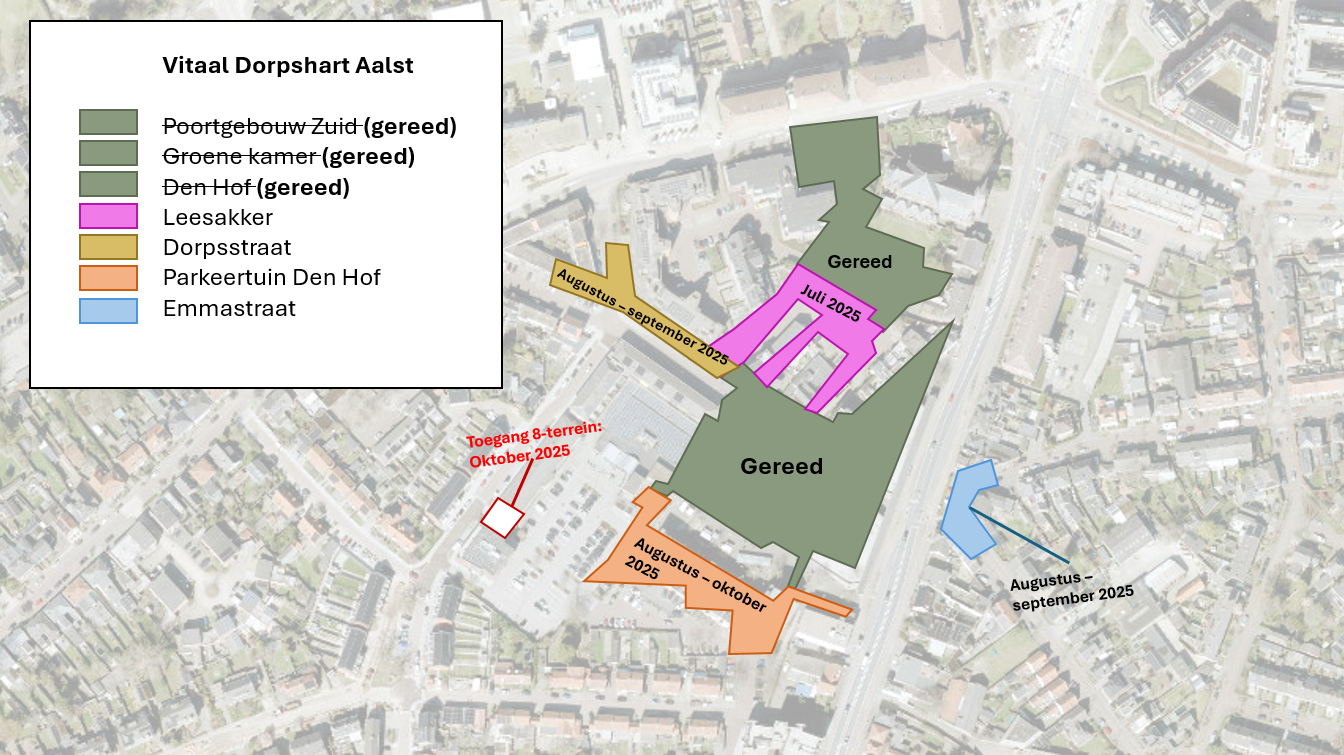

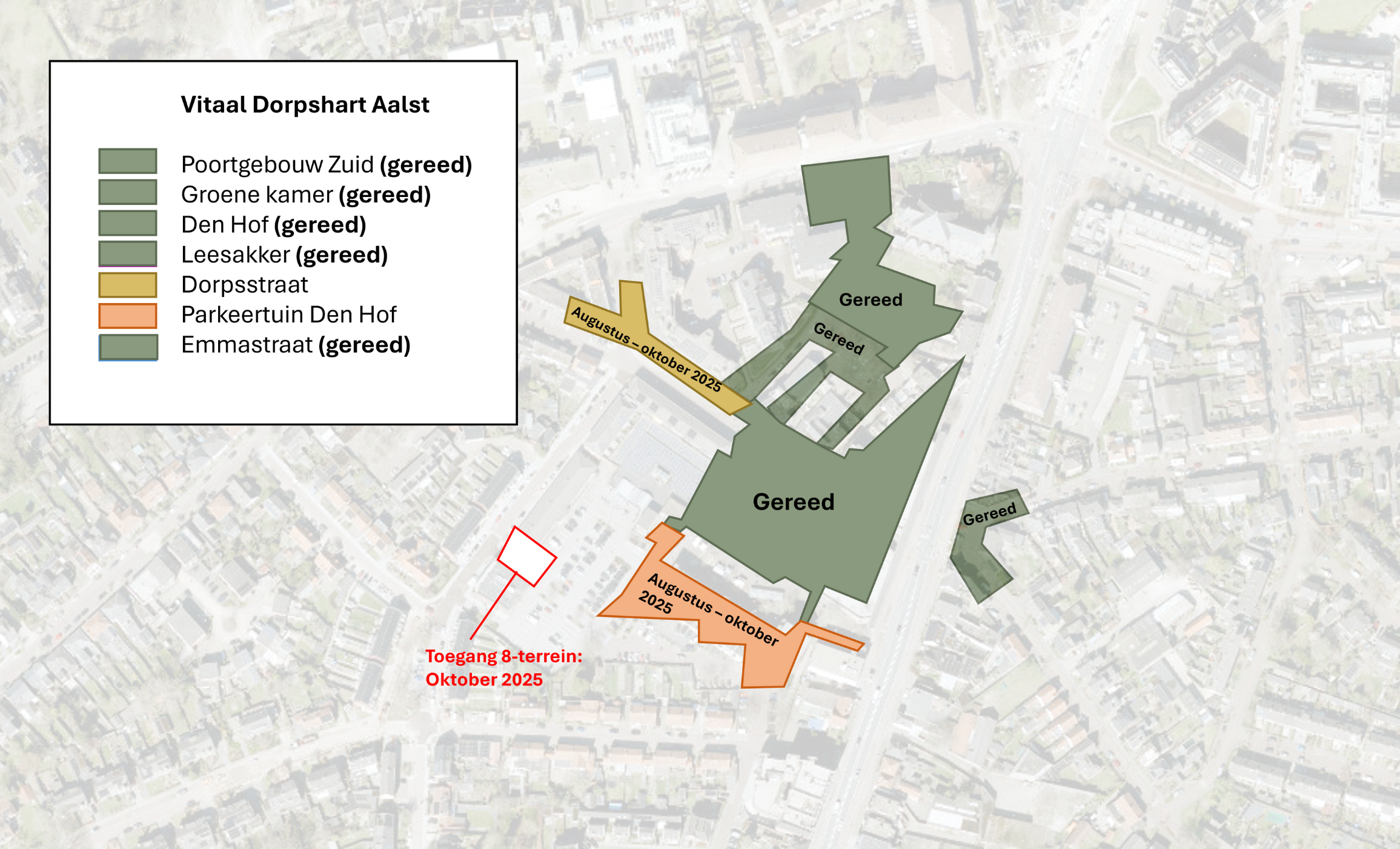

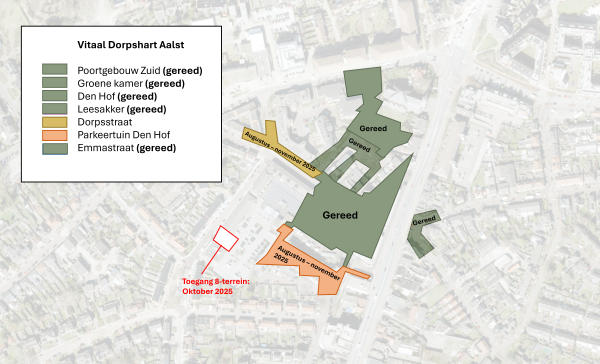

Kaart planning Dorpshart Aalst oktober 2025

Traverse Noord (december 2024 – december 2025)

  • Bypass Onze Lieve Vrouwedijk: december 2024 - februari 2025 (gereed)
  • Oostzijde Onze Lieve Vrouwedijk: februari 2025 - juni 2025
  • Westzijde Onze Lieve Vrouwedijk: mei 2025 - oktober 2025
  • Rotonde Heistraat: mei 2025 - juni 2025
  • Bergstraat: juni 2025 - oktober 2025

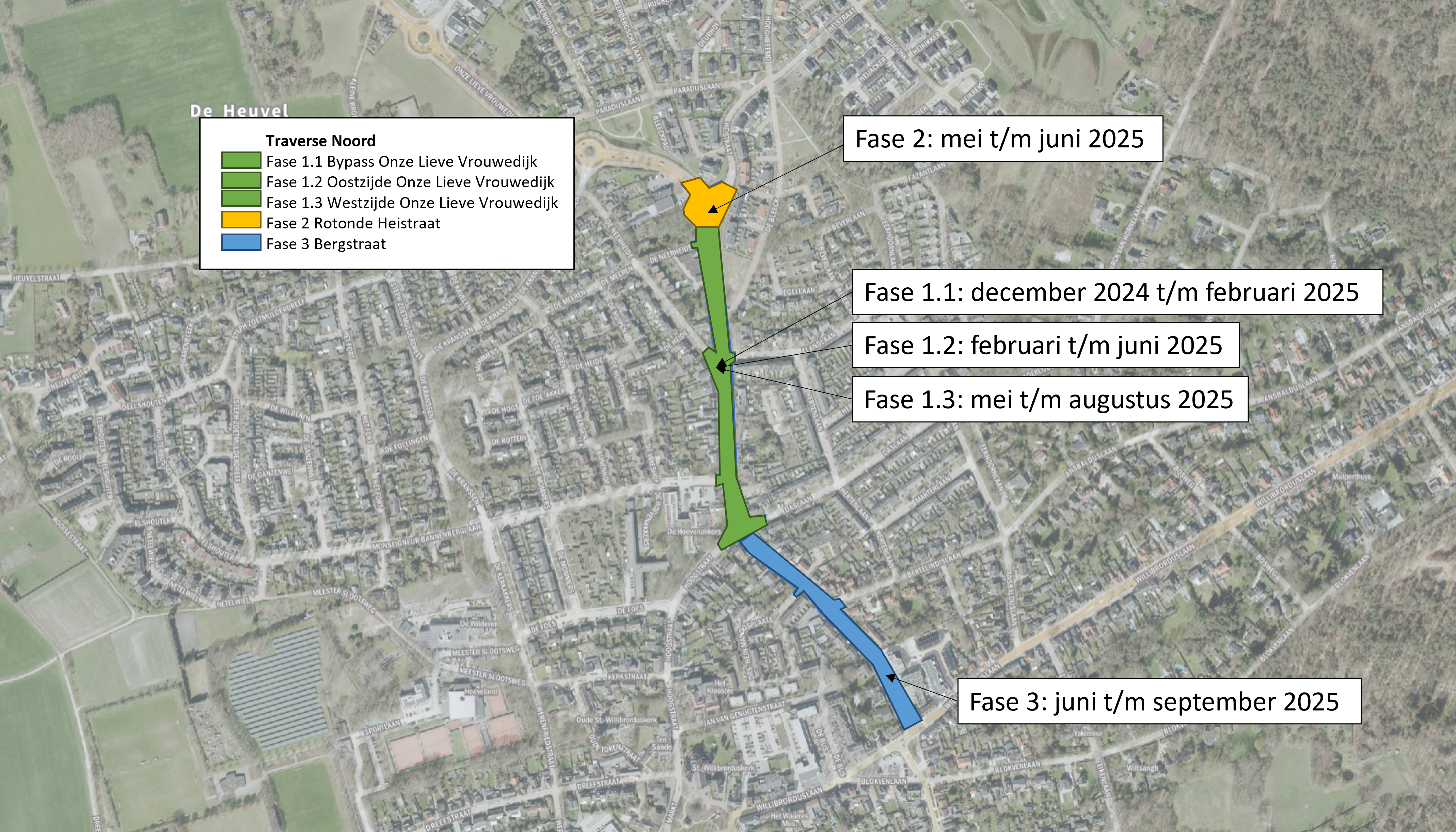

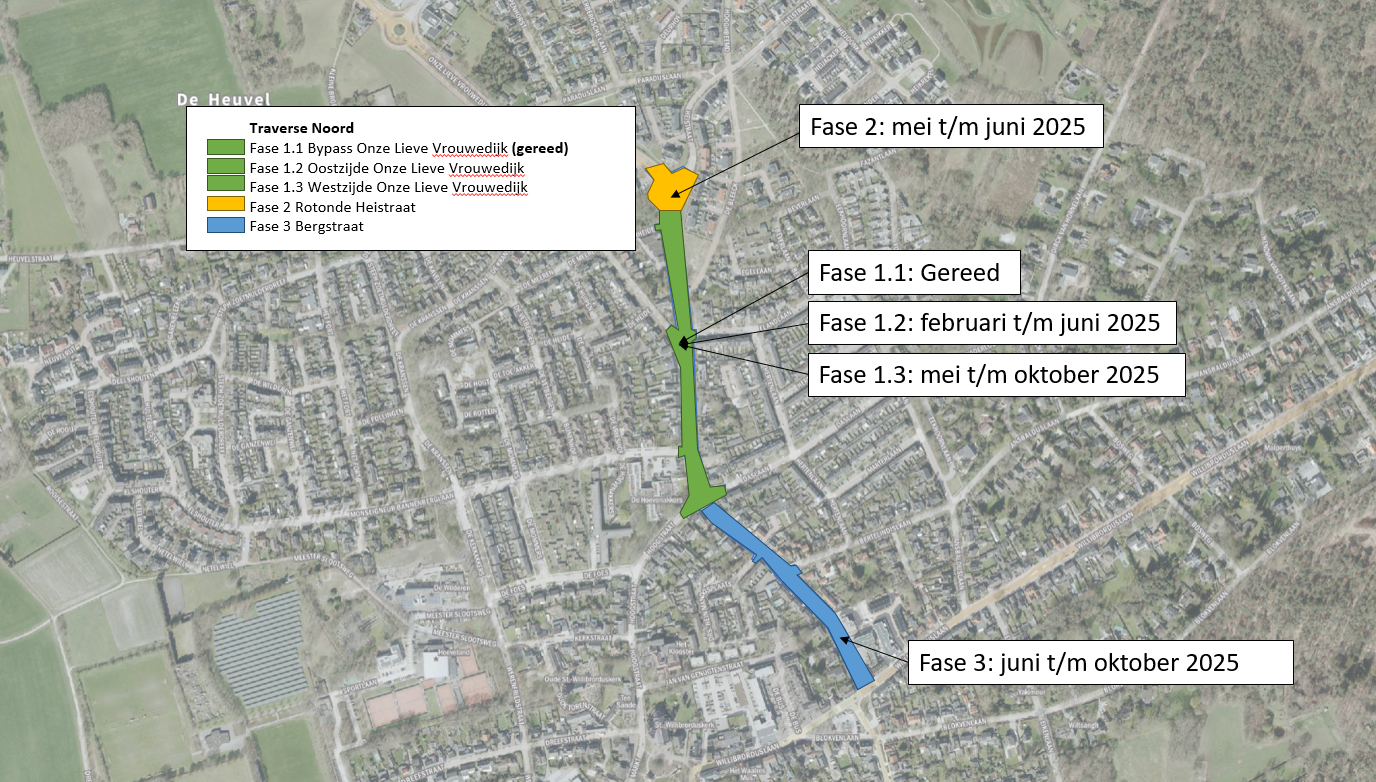

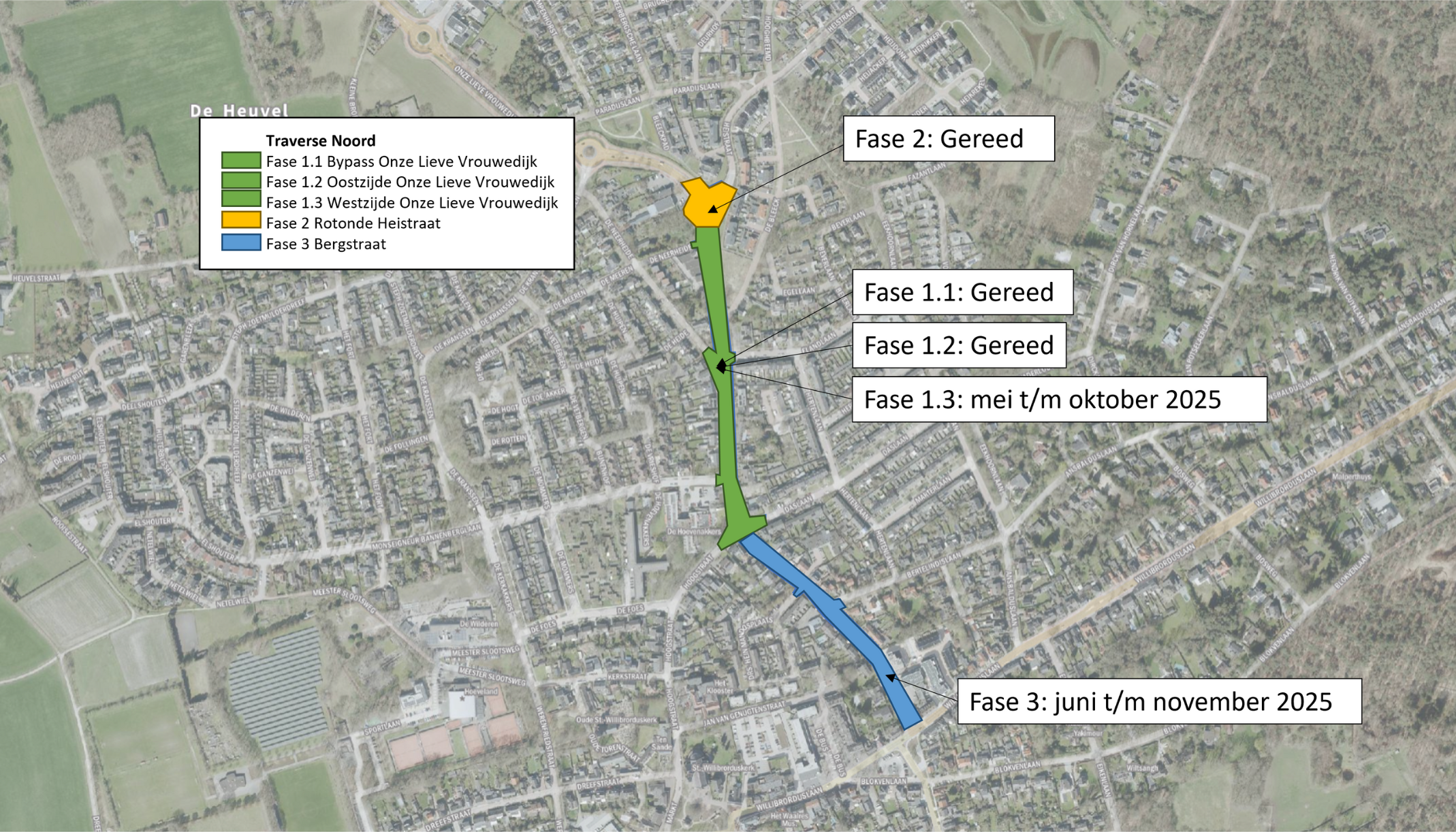

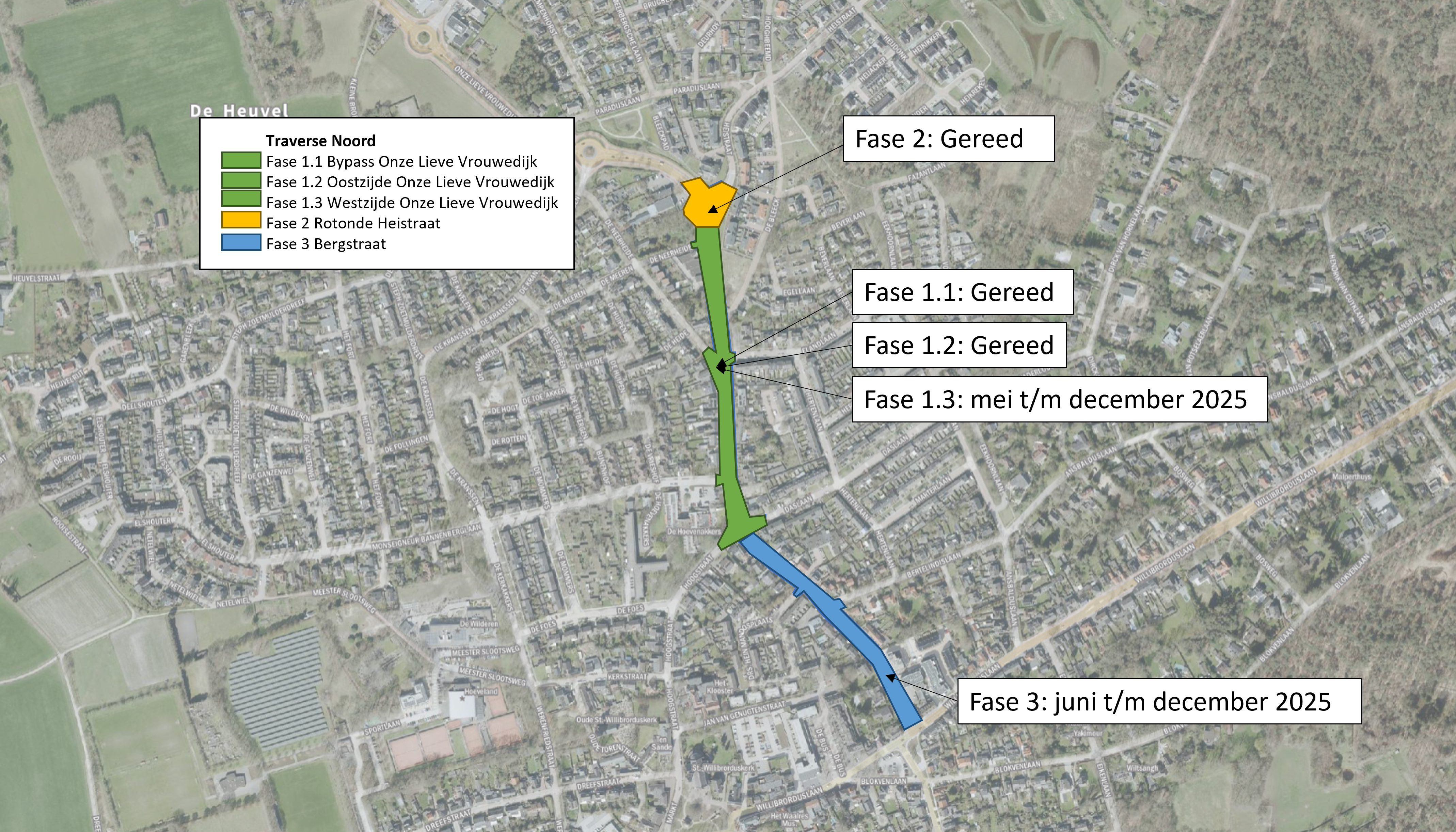

Planning Traverse Noord

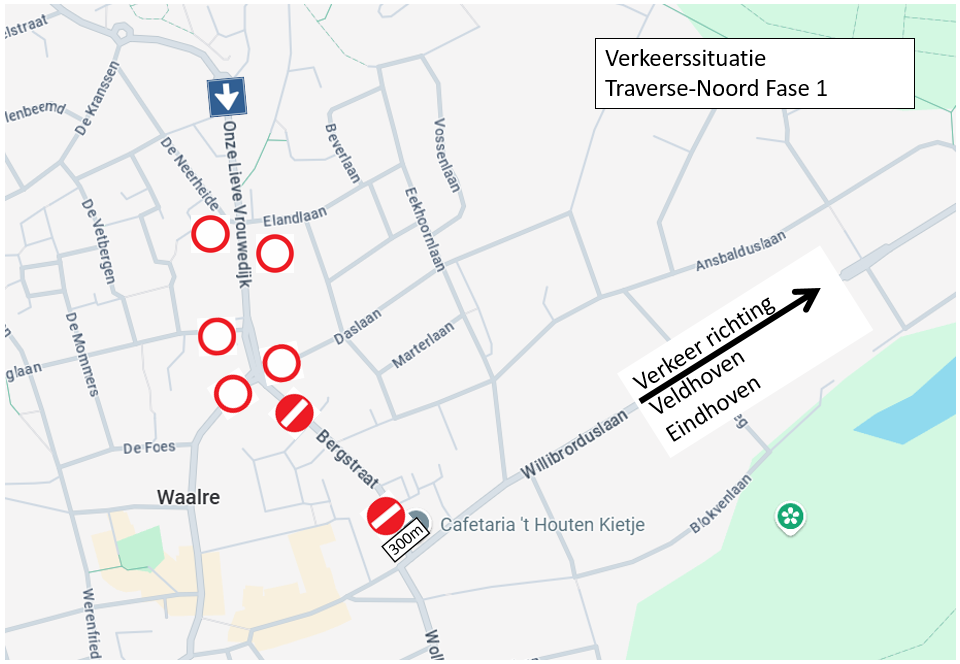

Onze Lieve Vrouwedijk verkeersituatie

Heikantstraat (september 2025 - april 2026)

De werkzaamheden aan de Heikantstraat starten op 1 september 2025. De afronding is voorzien in april 2026.

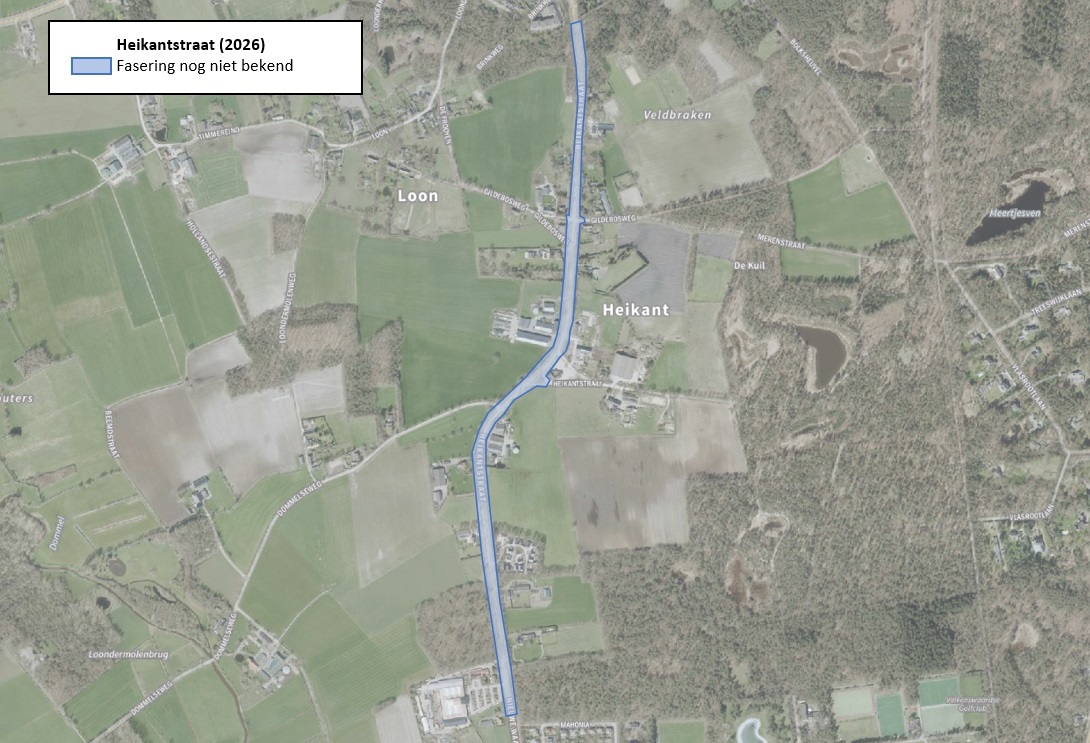

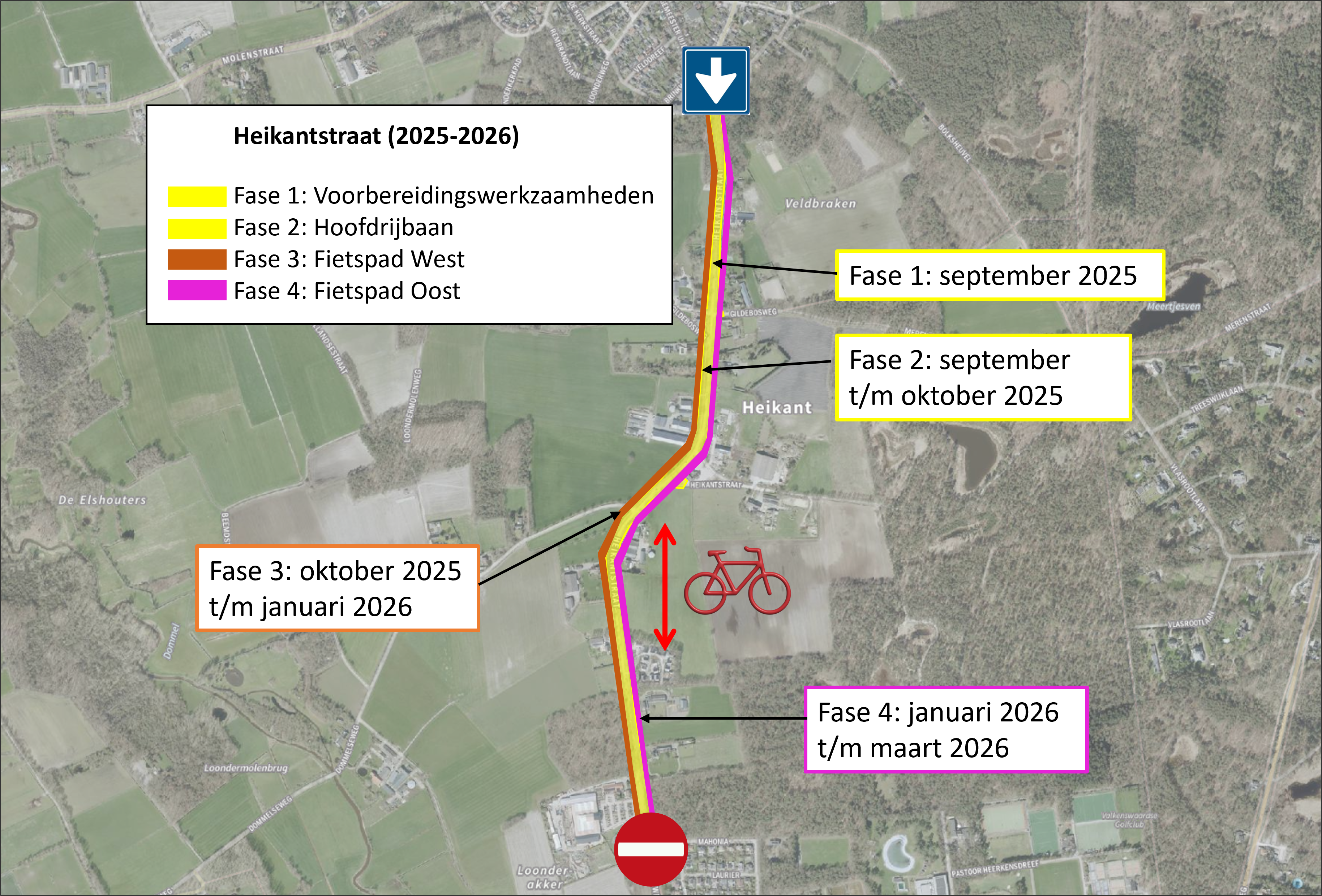

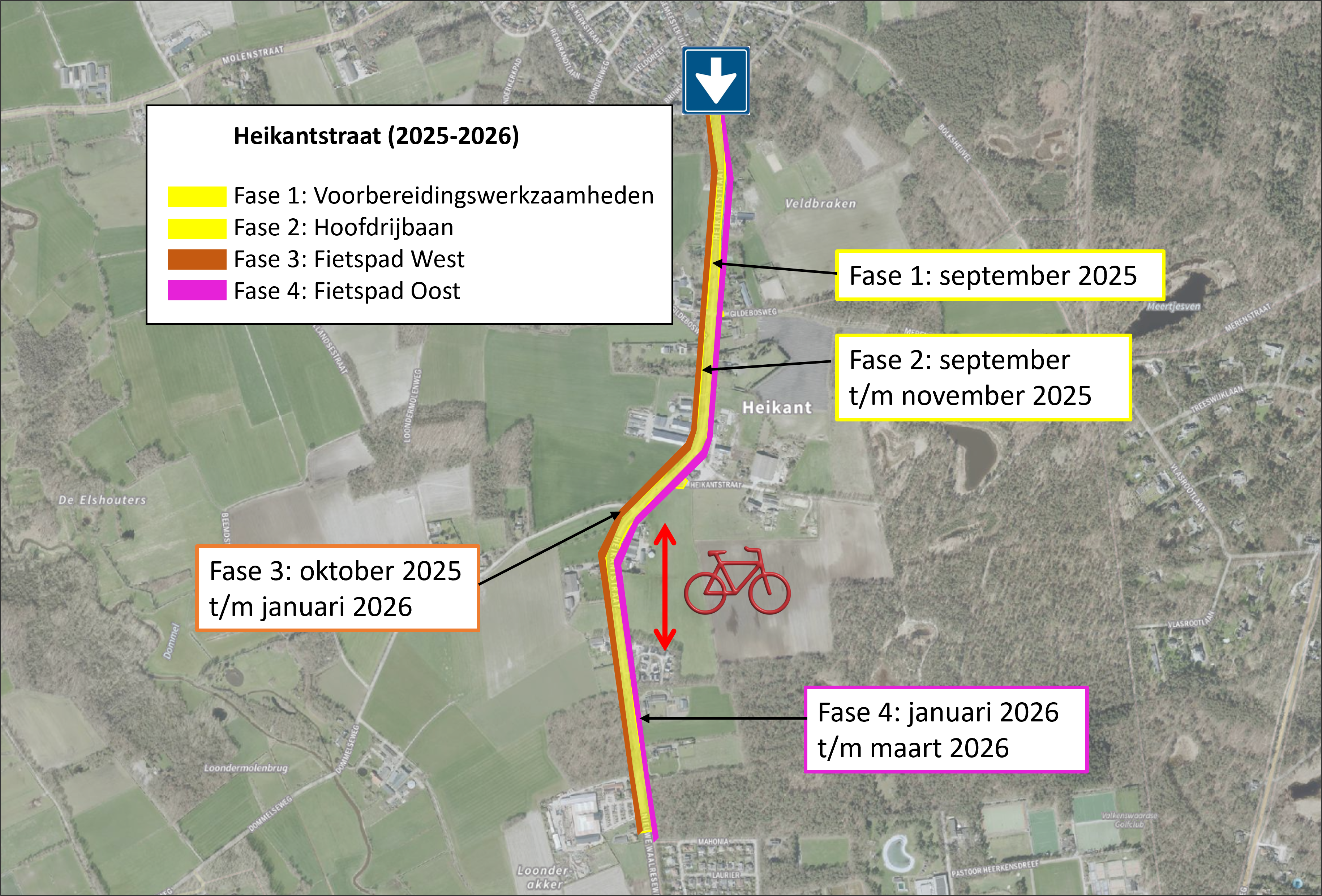

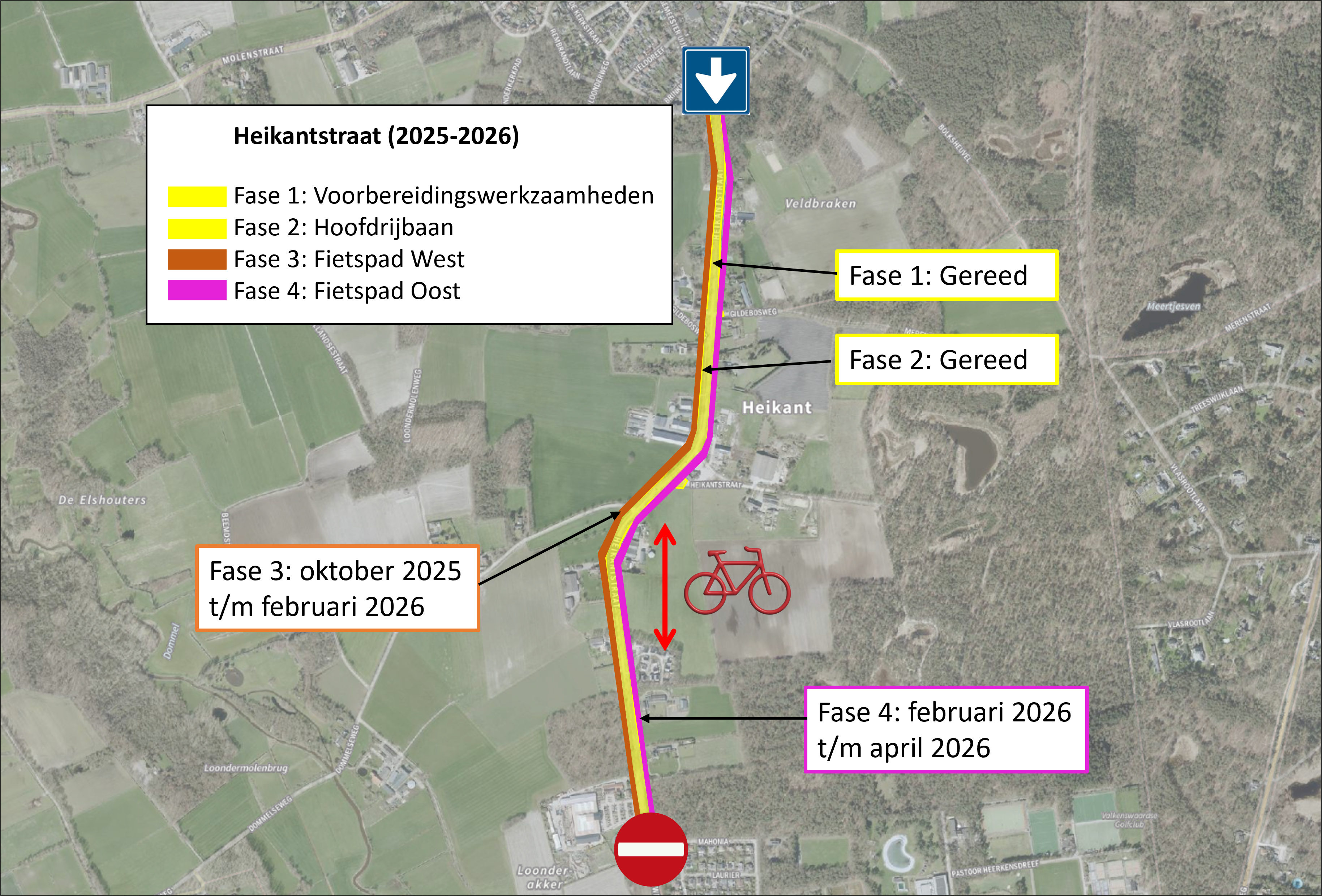

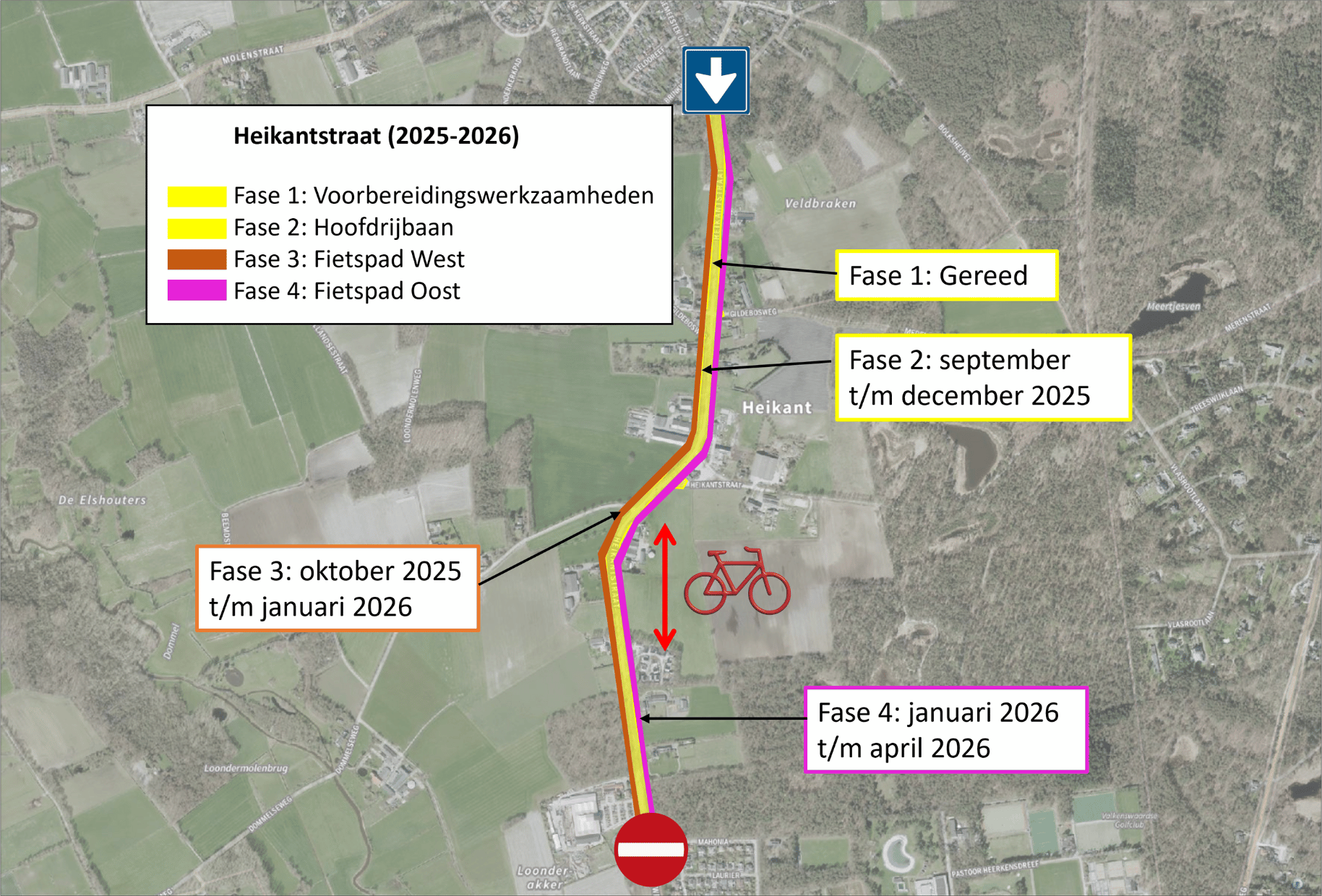

Kaart planning Heikantstraat
